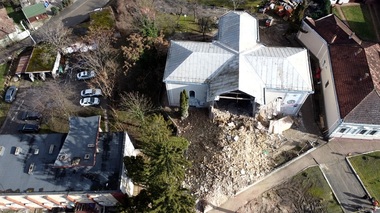

Degradarea, fisurarea şi calitatea zidăriei de piatră la Biserica din Cehu Silvaniei, prăbuşită în 3 februarie, sunt semnificativ mai severe decât estimările rezultate din cercetările anterioare, transmite Ministerul Culturii.
Ministerul Culturii informează asupra evoluţiei situaţiei înregistrate la biserica reformată din Cehu Silvaniei, în baza Memoriului de specialitate comasat cu Notă de constatare, document care sintetizează cronologic evenimentele, verificările de teren şi şedinţele de criză desfăşurate în perioada 30 ianuarie 2026 – 4 februarie.
Anterior datei de 30 ianuarie 2026 şi înaintea intervenţiilor de îndepărtare a tencuielilor la nivelul turnului, pe şantier s-au desfăşurat exclusiv lucrări de îndepărtare a tencuielilor din interiorul corului, realizate sub asistenţa restauratorului de pictură murală şi însoţite de cercetările de specialitate aferente, precum şi săpături arheologice în corul bisericii, fără intervenţii asupra turnului.
La data de 30 ianuarie, s-a finalizat îndepărtarea tencuielilor de pe conturul turnului până la cota superioară a contraforţilor. În cursul acestei operaţiuni s-a constatat că degradarea, fisurarea şi calitatea zidăriei de piatră sunt semnificativ mai severe decât estimările rezultate din cercetările anterioare. Executantul a semnalat desprinderi de material litic, fiind dispuse oprirea imediată a îndepărtării tencuielilor, montarea sprijinirilor locale în zona golului de uşă şi organizarea unei verificări în prezenţa tuturor factorilor decizionali, stabilită pentru data de 3 februarie.
Scurgeri de praf
În aceeaşi zi, arheologii care desfăşurau săpături în nava bisericii au observat scurgeri de praf şi fragmente de mortar în încăperea de la parterul turnului, fiind montate folii pentru monitorizarea desprinderilor. Ulterior au fost semnalate scurgeri de praf şi în zona bolţii de peste tribuna cu orgă, situaţie în urma căreia dirigintele de şantier a întocmit de urgenţă o Notă de constatare. Au fost montaţi martori de sticlă pentru monitorizarea fisurilor, s-a dispus oprirea utilizării clopotelor, informarea preventivă a Inspectoratului pentru Situaţii de Urgenţă şi solicitarea devierii traficului rutier de mare tonaj din proximitatea bisericii.
În urma verificărilor efectuate în şantier s-a adoptat soluţia implementării unui sistem de eşafodare şi sprijinire a părţii inferioare a turnului pe faţada vestică exterioară, combinat cu un sistem similar de sprijinire la interior, pentru prevenirea dezvoltării unui posibil scenariu de colaps. Monitorizarea materialelor desprinse şi a martorilor nu a indicat modificări până în seara zilei de 2 februarie, fiind prevăzută montarea unor martori suplimentari pentru urmărirea eventualei înclinări spre vest a turnului şi a cedărilor laterale ale zidăriei.

În dimineaţa zilei de 3 februarie, s-a constatat că martorii montaţi la exterior au rămas intacţi, însă doi martori interiori s-au desprins parţial, fiind solicitată remontarea acestora pe suprafeţe curăţate corespunzător. La ora 14:46 s-a observat o accelerare a degradărilor, unul dintre martorii interiori desprinzându-se din nou, iar o bucată de tencuială căzând de pe intradosul bolţii. La ora 15:00, dirigintele de şantier şi echipa de proiectare au solicitat accelerarea montării eşafodajelor şi au dispus prioritar sprijinirea suprafeţelor interioare, conform prevederilor din caietul de sarcini. În jurul orei 18:00 a avut loc ultima verificare în interiorul parterului bisericii, iar la ora 18:27 a fost semnalată prăbuşirea turnului.
În data de 4 februarie, s-au deplasat la faţa locului reprezentanţi ai Inspectoratului de Stat în Construcţii, Inspectoratului pentru Situaţii de Urgenţă, Primăriei Cehu Silvaniei, Direcţiei Judeţene pentru Cultură Sălaj, Ministerului Culturii, Consiliului Judeţean Sălaj, Instituţiei Prefectului – Judeţul Sălaj şi Eparhiei Reformate de lângă Piatra Craiului pentru analizarea situaţiei în celula de criză şi identificarea celor mai bune soluţii.
La data de 6 februarie, la faţa locului s-a deplasat o echipă a Institutului Naţional al Patrimoniului. S-a realizat scanarea 3D a monumentului în vederea finalizării expertizei tehnice. Totodată, au fost verificate spaţiile destinate depozitării bunurilor mobile şi a elementelor de valoare recuperate până în prezent, precum şi a celor ce urmează a fi recuperate pe parcursul operaţiunilor de îndepărtare a molozului, desfăşurate sub supravegherea specialiştilor.
În ceea ce priveşte săpăturile arheologice recente, acestea s-au desfăşurat în perioada 19 ianuarie – 3 februarie. Conform raportului preliminar de cercetare arheologică preventivă din data de 6.02.2026, săpăturile au fost efectuate exclusiv în nava bisericii şi în colateralele de nord şi sud, fără realizarea unor excavări la nivelul turnului.
